MAX Power signe son premier gros partenariat industriel pour vendre son hydrogène naturel aux data centers IA du Saskatchewan.
Le 27 octobre 2026, la société minière canadienne MAX Power Mining Corp a signé un protocole d’accord avec Douglas Capital Inc., une société d’investissement et de développement d’infrastructures énergétiques basée à Toronto.
L’objectif tient en deux volets : connecter l’hydrogène naturel découvert en Saskatchewan à des centres de calcul pour l’intelligence artificielle intégralement conçus et construits au Canada, puis évaluer son injection dans un futur corridor électrique interprovincial contrôlé par les Premières Nations (peuples autochtones du Canada qui ne sont ni Inuits ni Métis).
Le même jour, MAX Power annonçait l’extension de son système d’hydrogène naturel avec le forage de Lawson 5, situé à 30 kilomètres à l’ouest de la découverte originelle, et le démarrage de Lawson 6. Deux signaux coordonnés qui marquent le passage d’une phase purement géologique à une phase commerciale.
Lire aussi :
- À chaque nouveau forage, le gisement d’hydrogène naturel de la Saskatchewan grossit
- Après la France, le Canada et la Chine, un autre pays se met à rêver dans le potentiel de ses réserves d’hydrogène naturel : l’Italie
MAX Power signe un partenariat stratégique pour alimenter les data centers IA du Saskatchewan avec l’hydrogène naturel extrait de son gisement de Lawson
Rappel pour celles et ceux qui prennent le train en marche. L’hydrogène naturel, aussi appelé hydrogène blanc ou doré, est un gaz qui se forme naturellement dans le sous-sol terrestre par réaction entre l’eau et certaines roches riches en fer.
Contrairement à l’hydrogène vert produit par électrolyse ou à l’hydrogène gris issu du gaz naturel, il ne demande aucune énergie pour être produit. Pour l’instant, un seul gisement est exploité commercialement dans le monde, à Bourakébougou au Mali, avec des concentrations supérieures à 97 %. Le Canada a confirmé début 2026, par deep drilling (forage à grande profondeur, au-delà de 2 000 mètres), le premier système d’hydrogène naturel souterrain jamais démontré sur son territoire : le complexe Lawson, situé près de la ville de Central Butte dans le centre-sud du Saskatchewan.
Où en est Lawson au 28 octobre 2026 ?

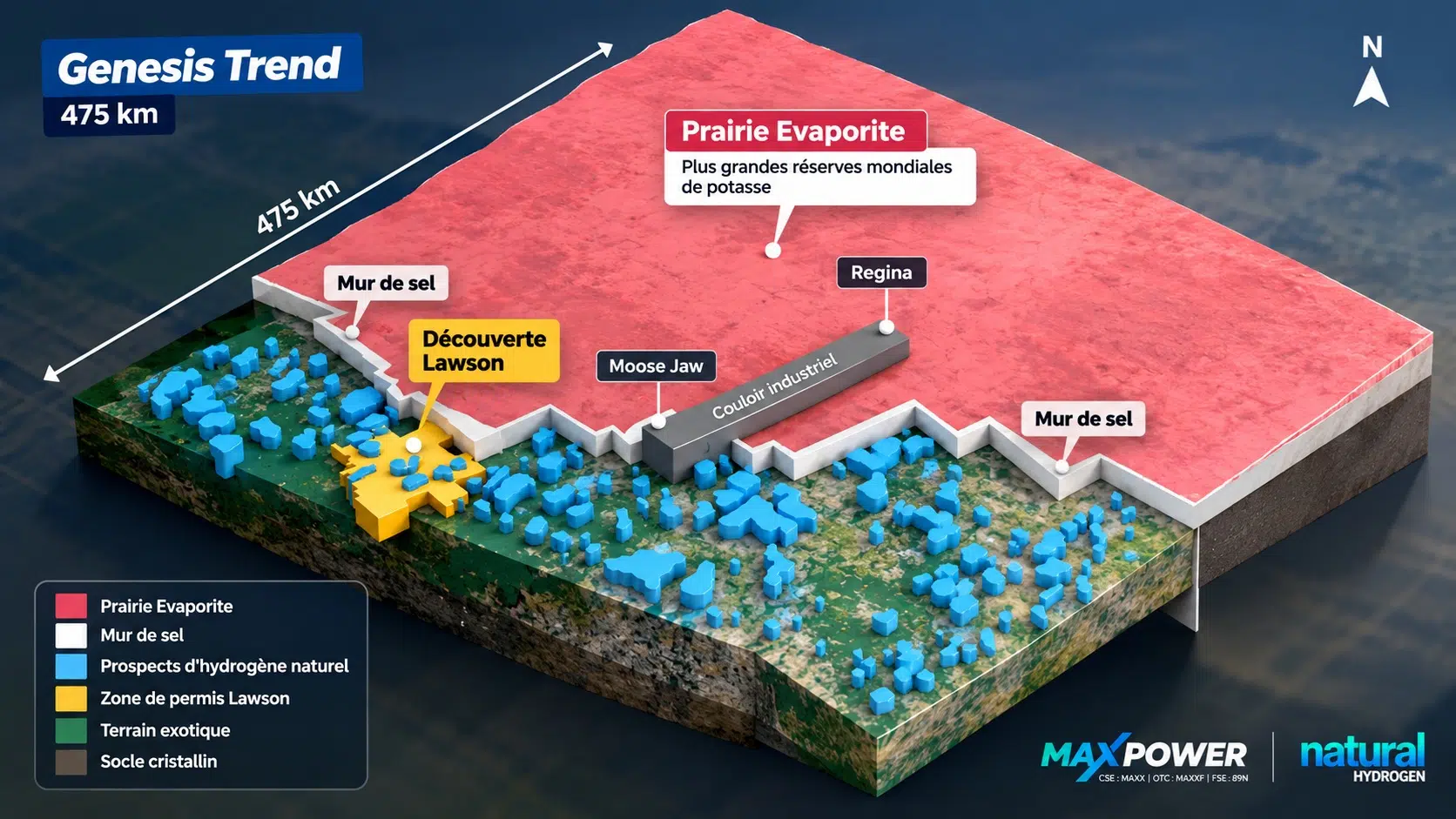

MAX Power a bien avancé depuis le début de son programme de validation commerciale en juillet dernier. Les quatre premiers puits, baptisés Lawson 1 à Lawson 4, ont confirmé la présence d’un système actif d’hydrogène naturel sur l’ensemble du complexe. La société a enchaîné avec Lawson 5, un forage de reconnaissance situé 30 kilomètres plus à l’ouest, qui a confirmé le 27 octobre la présence d’un système générateur sur le bord occidental de la formation géologique dite Prairie Evaporite. Lawson 6 vient de démarrer, 8 kilomètres au sud-est. Les permis d’exploration de MAX Power au Saskatchewan couvrent désormais environ 2,5 millions d’acres, soit un million d’hectares (l’équivalent de 1,8 fois la superficie de l’Île-de-France).
Autre signal fort : le 13 octobre, le conseil d’administration a nommé Rob Norris nouveau directeur général de la société, avec une feuille de route explicite : piloter la poussée commerciale pendant que les complétions des quatre premiers puits démarrent et qu’une cotation complémentaire aux États-Unis est à l’étude.
On quitte ainsi la phase « on fore pour prouver que c’est là » pour entrer dans la phase « on vend à des clients identifiés ».
Pourquoi des data centers IA au Saskatchewan
On pourrait se demander ce que vient faire une centrale IA dans une province rurale de 1,2 million d’habitants au centre du Canada, à 1 500 kilomètres de Toronto et 1 800 de Vancouver. La réponse tient en un mot : l’électricité.
Mars 2026, Bell Canada a annoncé un data center de 300 mégawatts à Sherwood, dans la municipalité rurale juste au sud de Regina, pour 1,7 milliard de dollars canadiens, soit un peu plus d’un milliard d’euros. Six mois plus tard, l’opérateur quadruplait son engagement : 1,2 gigawatt de capacité totale à l’horizon, locataires principaux Cerebras Systems et CoreWeave, pour un investissement global supérieur à 50 milliards de dollars canadiens, environ 31 milliards d’euros. Le plus gros investissement privé jamais réalisé dans la province.
Pourquoi Sherwood plutôt qu’ailleurs ? Parce que la Saskatchewan est l’une des rares provinces canadiennes à disposer encore d’une capacité électrique excédentaire disponible rapidement, et que son gouvernement a fait de l’attraction des data centers un pilier de sa stratégie dite Saskatchewan First Energy Security Strategy, publiée à l’automne 2025. Problème immédiat : la demande explose plus vite que l’offre électrique, et Bell lui-même a dû prévoir une autoproduction de 900 mégawatts au gaz naturel, hors réseau provincial, pour couvrir son expansion. C’est précisément là que MAX Power et Douglas Capital voient l’ouverture.

Le MOU en un coup d’œil
Un MOU, pour Memorandum of Understanding, est un protocole d’accord qui fixe le périmètre d’une coopération entre deux parties avant la signature des contrats définitifs. Voici ce que contient celui du 27 octobre.
| Volet du protocole d’accord | Caractéristiques annoncées |
|---|---|
| Data centers IA au Saskatchewan | réseau de centres de calcul de capacités variables, intégralement conçus, fabriqués et installés par des entreprises canadiennes, alimentés par de l’électricité produite à partir de l’hydrogène naturel de Lawson ; dimensionnement conditionné par les données de composition, de quantité et de débit du gaz |
| Corridor CANVergence Energy Way | corridor électrique Alberta-Ontario de 2 000 mégawatts, système multi-terminal en courant continu haute tension (HVDC), contrôle 100 % Premières Nations annoncé par Douglas Capital, destiné à écouler la production vers les grands marchés électriques de l’Est canadien |
| Statut juridique de l’accord | protocole d’accord non contraignant, plan de travail conjoint, budget et calendrier à définir dans les 30 jours suivant l’entrée en vigueur du MOU ; aucun accord définitif, aucun engagement financier ferme à ce stade |
John Douglas, le vétéran de Champlain Hudson
Douglas Capital Inc. est le véhicule d’investissement familial piloté par John Douglas, un ingénieur comptable canadien de plus de trente ans d’expérience. En 2008, il a fondé Transmission Developers Inc. et développé Champlain Hudson Power Express, le câble sous-marin et souterrain de 1 250 mégawatts qui achemine aujourd’hui l’hydroélectricité québécoise jusqu’à New York. Mis en service commercial le 13 mai 2026 avec plusieurs semaines d’avance sur son calendrier, cet investissement de 8 milliards de dollars canadiens, soit environ 5 milliards d’euros, fournit actuellement l’équivalent de 20 % de la consommation électrique de la ville de New York. Le projet était détenu par Blackstone, qui avait racheté TDI après la phase de développement initial.
John Douglas est aussi à l’origine de Lake Erie Connector, projet de 1 000 mégawatts entre l’Ontario et la Pennsylvanie, et de Public Energy Inc., qui exploite des centrales à gaz pour des clients industriels comme Magna International. Son associé Denis Steyn est un ancien cadre de Siemens, spécialiste du HVDC (= High Voltage Direct Current, en français courant continu haute tension, technologie de transport d’électricité).
Autrement dit, MAX Power ne s’associe pas avec le premier venu, mais avec une équipe qui a déjà bouclé le financement, obtenu les permis et conduit à son terme un projet transfrontalier de plusieurs milliards.
De la découverte à la commercialisation, il reste du chemin
Le communiqué de MAX Power le dit lui-même en toutes lettres : à ce stade, aucune production commerciale d’hydrogène naturel n’est démontrée au complexe Lawson. Les forages ont confirmé la présence du gaz dans le sous-sol, parfois en concentrations élevées, mais la détection n’est pas la production. Il reste à mesurer les débits soutenus, les pressions de réservoir, la connectivité des zones productives, et à démontrer qu’on peut faire remonter de l’hydrogène en surface sur plusieurs décennies dans des conditions économiquement viables. C’est précisément ce que les tests de complétion lancés dans la seconde moitié d’octobre 2026 doivent commencer à établir.
Côté MOU, la prudence est de mise aussi. Le protocole d’accord est explicitement non contraignant. Aucun financement n’est engagé, aucun client n’est signé, aucun site de data center n’est encore identifié avec son opérateur. Le plan de travail commun doit être défini dans les trente jours. L’ambition commerciale est claire, les signatures le sont moins. Entre la découverte scientifique et le premier mégawatt livré à un centre de calcul, il faudra encore les complétions de puits en cours, les tests de production, les accords définitifs, les financements, les permis d’infrastructure et une version construite du corridor CANVergence qui n’existe aujourd’hui que sur le papier.
Si MAX Power parvient à transformer son hydrogène blanc en électrons vendus à Cerebras ou à CoreWeave, le Canada aura inventé un modèle énergétique inédit : extraire sous terre une molécule qui a toujours été là, pour alimenter la technologie la plus avancée que l’humanité ait jamais déployée.
Le prochain chapitre se jouera dans les trente prochains jours et dans les laboratoires d’analyse qui dépouillent les carottes des Lawson 1 à 6.
Sources principales :
- MAX Power Mining Corp, MAX Power Partners With Douglas Capital to Advance Natural Hydrogen-Powered AI Data Centers and Canadian Energy Infrastructure (27 octobre 2026)
https://www.globenewswire.com/news-release/2026/10/27/3388921/0/en/max-power-partners-with-douglas-capital-to-advance-natural-hydrogen-powered-ai-data-centers-and-canadian-energy-infrastructure.html
Communiqué officiel de MAX Power annonçant le protocole d’accord avec Douglas Capital Inc. : contenu des deux volets (data centers IA au Saskatchewan et corridor CANVergence Energy Way), profils de John Douglas et Denis Steyn, caractère non contraignant du MOU, délai de 30 jours pour le plan de travail conjoint. - Bell Canada, Bell AI Fabric Expands National Network with 300 MW Data Centre in Saskatchewan (16 mars 2026)
https://www.bce.ca/news-and-media/newsroom?article=bell-ai-fabric-expands-national-network-with-300-mw-data-centre-in-saskatchewan
Communiqué officiel de Bell Canada et du gouvernement du Saskatchewan sur le data center AI Fabric à Sherwood, 300 mégawatts initiaux, puis quadruplement annoncé en septembre 2026 pour 1,2 gigawatt total et 50 milliards de dollars canadiens d’investissement global. - NYSERDA, Tier 4 Program: Clean, Renewable Energy for New York City
https://www.nyserda.ny.gov/All-Programs/Large-Scale-Renewables/Tier-Four
Page officielle de l’autorité de l’énergie de l’État de New York sur le programme Tier 4 et le projet Champlain Hudson Power Express : mise en opération commerciale le 13 mai 2026, livraison de 1 250 mégawatts d’hydroélectricité québécoise à New York City.
