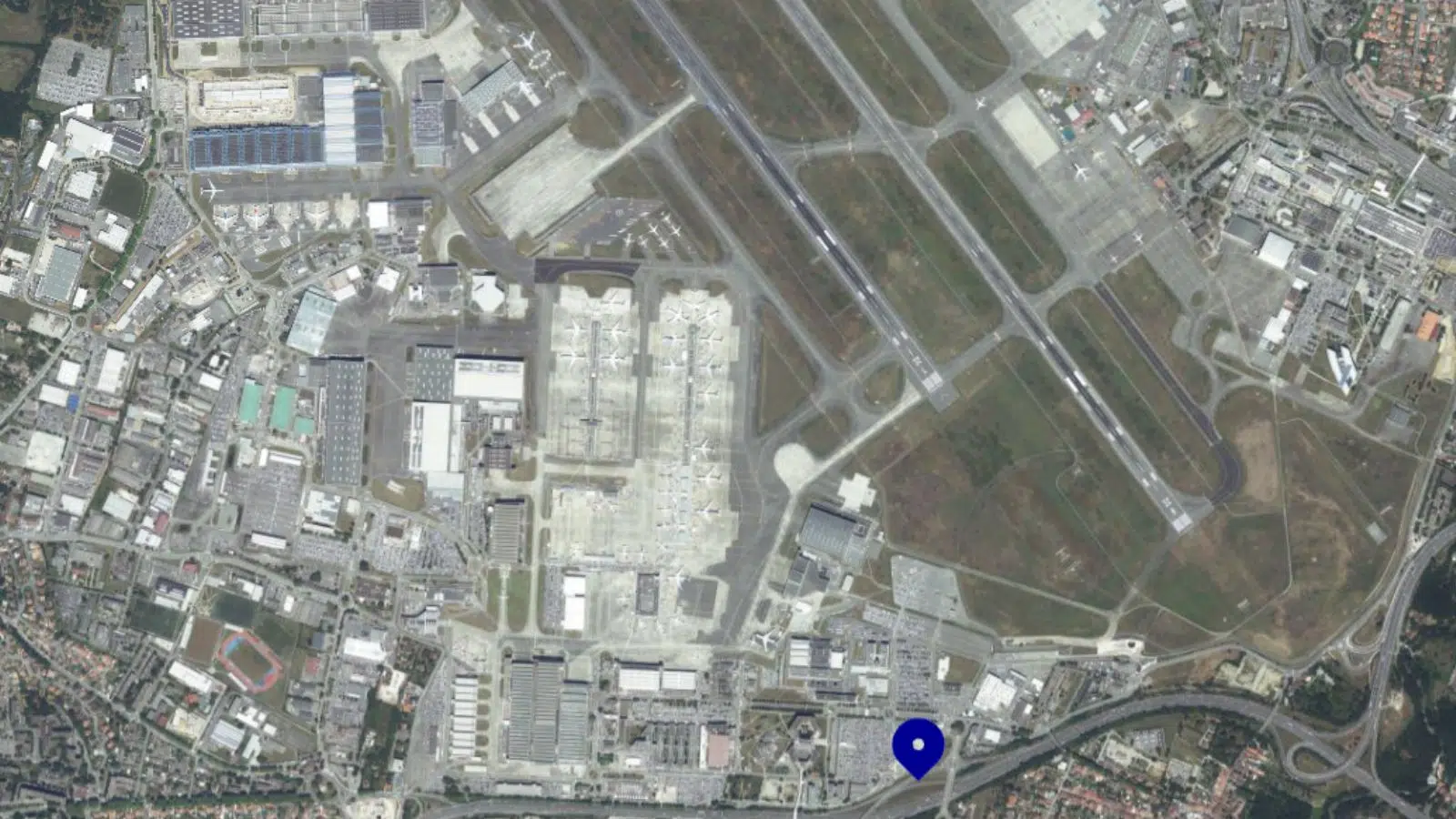

Airbus vient d’inaugurer à Toulouse un bâtiment flambant neuf pour livrer ses avions plus vite. Le hic : en ce moment, ce qui bloque, ce n’est pas la sortie de l’usine, c’est ce qu’on accroche sous les ailes.
Le 15 septembre 2026, Airbus a coupé le ruban d’un nouveau centre de livraisons sur son site Jean-Luc Lagardère, au nord-ouest de Toulouse.
Un complexe de 35 000 mètres carrés, deux ans de chantier, 700 personnes mobilisées, entièrement pensé pour accélérer la toute dernière étape avant qu’un avion neuf ne rejoigne sa compagnie.
Ce nouveau venu va permettre à l’entreprise de soutenir la montée en cadence de la famille A320, l’avion le plus vendu de la planète.
Le petit problème, c’est qu’Airbus (comme son rival Boeing) a un problème qui ne peut être régler avec un simple bâtiment…
Lire aussi :
- Airbus et Rolls-Royce suivent deux chemins différents pour devenir leader du futur marché milliardaire de l’aviation à hydrogène
- Une commande historique de 200 avions vient d’être passée en Angleterre et ni Airbus ni Boeing ne s’en plaindra
Le site d’Airbus de Touloise reçoit un bâtiment pour gagner du temps sur les étapes avant le convoyage du produit fini
Livrer un avion, ça n’a pas l’air comme ça mais c’est compliqué.

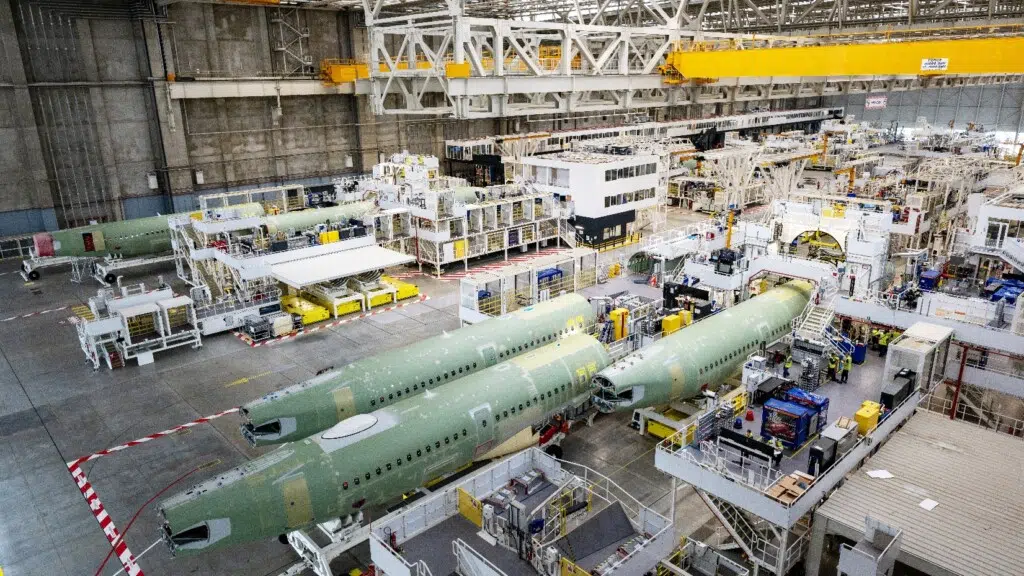

Entre la sortie de la chaîne d’assemblage et le vol de convoyage vers la compagnie, il y a une foule d’étapes : réglages, finitions, essais, paperasse douanière pour les clients étrangers, inspection finale par l’acheteur. Autant d’opérations qui, mal organisées, transforment le dernier kilomètre en embouteillage.

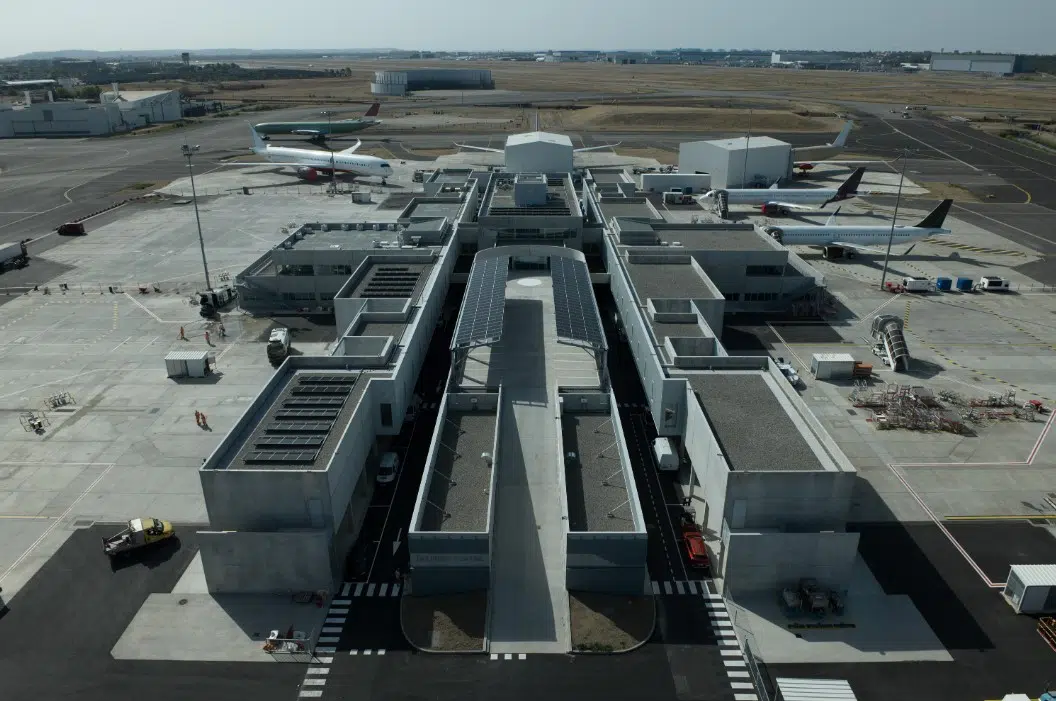

Le nouveau centre de Toulouse regroupe tout ça au même endroit. Il ajoute seize emplacements avions juste à côté de la chaîne d’assemblage final, plus un tout premier hall réservé aux réglages et aux finitions des monocouloirs. Les compagnies clientes disposent même de bureaux avec vue directe sur leur futur appareil, histoire de suivre les derniers préparatifs le nez collé à la vitre.
Détail qui a son charme : pour ne pas percer la nappe phréatique du site, les réseaux techniques passent par un pont en surface plutôt que sous terre.

Voici la fiche technique du lieu :
| Le programme A320 en chiffres | Valeur |
|---|---|
| Cadence de production actuelle | environ 65 avions par mois |
| Cadence visée | 75 par mois (70 à 75 d’ici fin 2027) |
| Carnet de commandes (fin août 2026) | 7 577 appareils |
| Dont A321neo | 5 691 appareils |
| Motorisations au choix | CFM LEAP-1A (GE-Safran) ou Pratt & Whitney GTF |
| Nouveau centre de livraisons | 35 000 m², 16 positions avions |
| Livraisons Airbus visées en 2026 (tous modèles) | environ 870 appareils |

La course à l’avion par jour…
Pourquoi tant d’efforts sur la logistique de sortie ? Parce qu’aujourd’hui, Airbus tourne autour de 65 A320 produits par mois et il veut pousser la machine d’un cran en atteignant 75 par mois.
Formulé autrement, cela fait plus de trois avions neufs par jour ouvré, ou deux et demi par jour week-ends compris. Un rythme vertigineux, sans équivalent dans l’histoire pour un avion de cette taille !
La demande, elle, est bien là. À la fin août 2026, le carnet de commandes de la famille A320 affichait 7 577 appareils, dont 5 691 A321neo, la version longue qui a la faveur des compagnies. À pleine cadence, cela représente près de dix ans de travail d’avance. Les clients font la queue, patientent des années pour recevoir leur avion, et Airbus vise 870 livraisons tous modèles confondus sur la seule année 2026. Un centre de livraisons flambant neuf prend, dans ce décor, tout son sens : quand on veut sortir un avion par jour, mieux vaut ne pas se laisser embouteiller à la dernière étape.
… sauf qu’il manque un élément essentiel à l’appel : le moteur
Mais voilà, Airbus a beau investir autant qu’il veut dans un (certes magnifique) nouvel outil de production, il n’est pas complètement maitre de son destin.
Le vrai bouchon d’Airbus ne se trouve ni sur ses chaînes de production, ni dans les hangars de livraison. Il est sous les ailes. Depuis des mois, l’avionneur manque de moteurs. Les deux fournisseurs de la famille A320neo, l’américain Pratt & Whitney et la coentreprise CFM (l’américain GE associé au français Safran), n’arrivent pas à suivre la cadence. Résultat (un peu) cocasse et (très) coûteux : Airbus assemble des avions complets, puis les gare sur le tarmac de Toulouse et de Hambourg… sans moteurs. Des planeurs de 80 tonnes qui attendent leurs turbines pour enfin décoller vers leur compagnie !
Le patron d’Airbus, Guillaume Faury, en a fait une affaire publique. En février 2026, il a nommément accusé Pratt & Whitney de ne pas s’engager sur les volumes commandés, un ton inhabituellement direct entre un avionneur et son motoriste. La sanction est tombée sur le calendrier : l’objectif des 75 avions par mois, espéré un temps pour 2025, avait déjà glissé à 2027, avant d’être raboté à « 70 à 75 d’ici fin 2027 ». La cadence recule à mesure que les moteurs se font attendre.
Le beau centre de livraisons risque, un temps, de servir surtout de parking de luxe.
